您好!日前您通过麻辣社区留言反映,营山县绿水至法堂公路“说好的7月通车?说好的一个月封闭?到现在还没开放!最后一公里为什么总是缓慢????诚信在哪里?契约在哪里?”对此,营山县交通运输局高度重视,迅速安排相关工作人员进行调查核实,现将有关情况回复如下:
经查,营山县绿水至法堂公路全长17.64公里,按二级公路标准建设,路基宽8.5米,路面宽7.5米,于2019年10月开工建设,项目征拆和施工建设全面进场,2022年4月主体工程完工,相关附属工程随即展开。

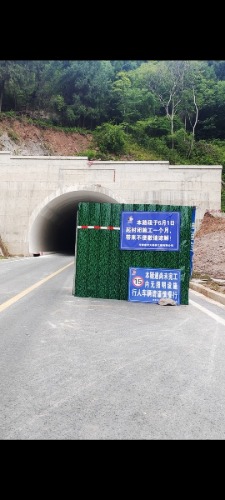

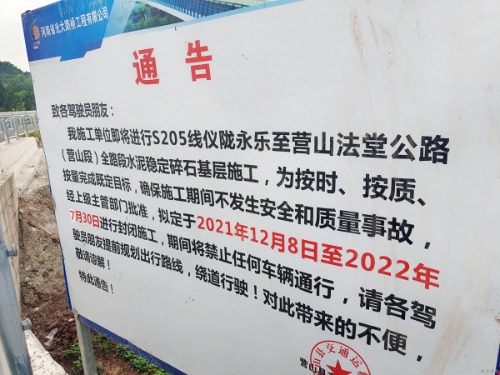

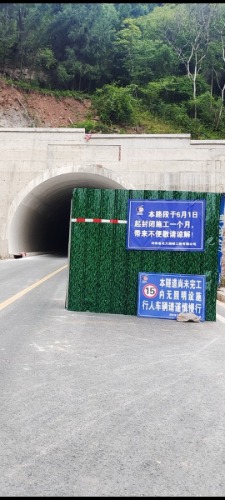

由于本项目福源、青观山两座隧道装修期间正值持续高温天气,隧道内外温差大,内墙壁湿度大,冷凝水严重,加之需要多遍刷漆,隧道内壁产生的水珠严重影响刷漆进度。目前,隧道装修已基本完工,即将进行隧道电缆及电力照明设施安装。为确保施工及群众生命财产安全,期间将继续实行封闭施工。
下一步,我局将积极督促施工单位对标既定的目标任务,重新制定和完善施工建设计划及交通组织方案,全面加快隧道电缆及照明设施安装进度,力争在2022年8月底前全面完工并顺利通车。
感谢您对交通运输工作的关心、理解和支持!感谢您的留言,祝您生活愉快、全家安康!
营山县交通运输局
2022年7月20日
|
