[群众呼声] 南燕至银汉那条路要修到何年何月?(银汉镇人民政府已回复)

[复制链接]

发表于 2015-8-3 17:10 | 显示全部楼层 |阅读模式
时间已经过去了一年多了区区5公里的3级公路咋就这么难修,而且是在老路上改建,请问交通局在工程发包合同中没得施工期限吗?为什么一拖再拖,既然没得实力修,为什么不让他下马,换人呢。有实力的施工队都在排队呢。这个社会都是有能力的就上,绑着大腿未必能爬的高!
打赏

微信扫一扫,转发朋友圈

已有 0 人转发至微信朋友圈

   本贴仅代表作者观点,与麻辣社区立场无关。
   麻辣社区平台所有图文、视频,未经授权禁止转载。
   本贴仅代表作者观点,与麻辣社区立场无关。  麻辣社区平台所有图文、视频,未经授权禁止转载。

发表于 2015-8-3 21:30 | 显示全部楼层
银汉镇人民政府
关于“南燕至银汉那条路要修到何年何月”的回复
亲爱的网友“无双居士”你好:
    银汉至南燕公路全长6.125公路,在县委政府及县交通局领导的大力关心、支持及资金倾斜下,该路于2014年6月左右网上挂标,中标单位“攀甬路桥公司”于2014年8月进场施工,由于部分路段在实际施工中要变更设计方案及秋冬季节雨水特别多等原因导致前期建设进度较慢,后交通局将竣工时间由2015年6月调为2015年9月底竣工。
    目前,该工程水泥路硬化已达硬化路面的40%,因为天气炎热,工人只能早上4点多上班,只能做至下午1点左右;天气太热,水泥温度更是高达40度,下午基本无法施工。按照现在每天150--200米进度计算,需要50天左右,除开下雨天及其他原因(机械故障、路面滑坡抢险等),预计9月底水泥路面能够竣工。
    在施工过程中,交通局、南燕及银汉政府工作人员均随时与施工方协调,做好附近群众的矛盾调解等具体工作,监督施工质量、进度及安全工作,为施工方顺利施工创造良好环境,力争该路早日竣工通车。
                                                                          银汉镇人民政府
                                                                           2015年8月3日

公路建设进度

公路建设进度

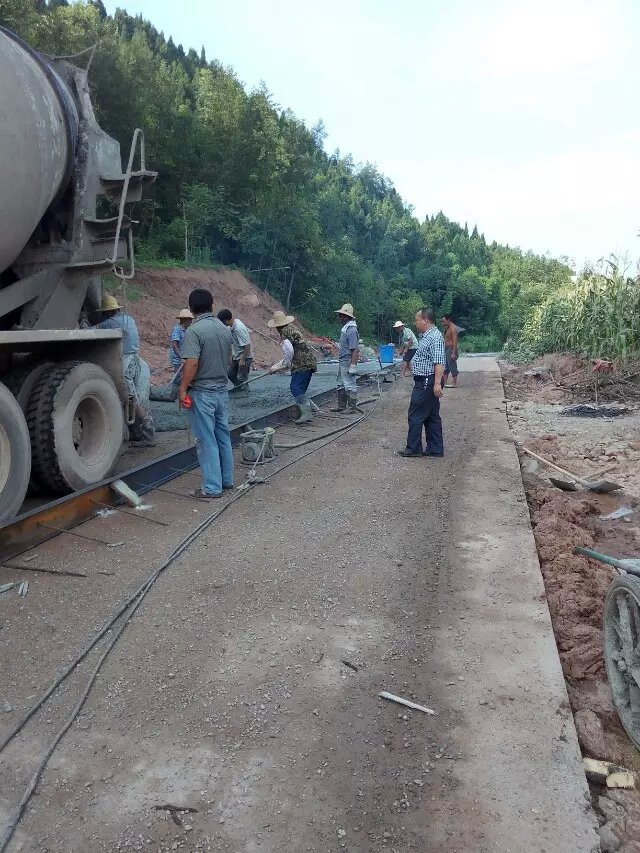

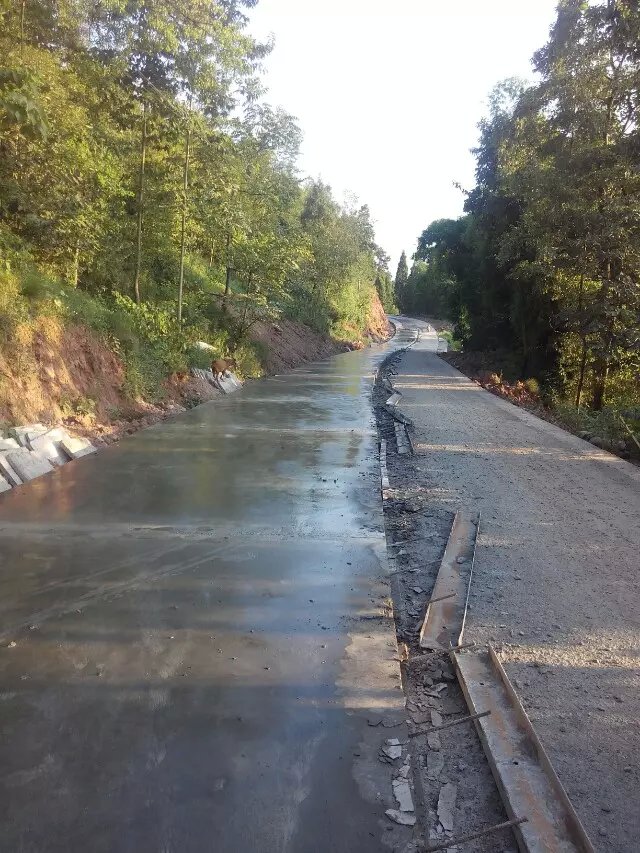

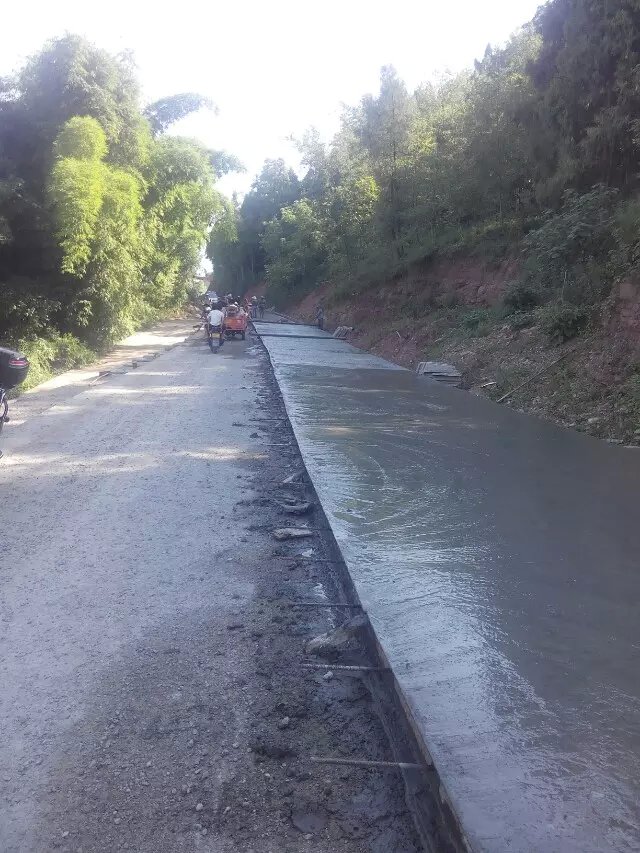

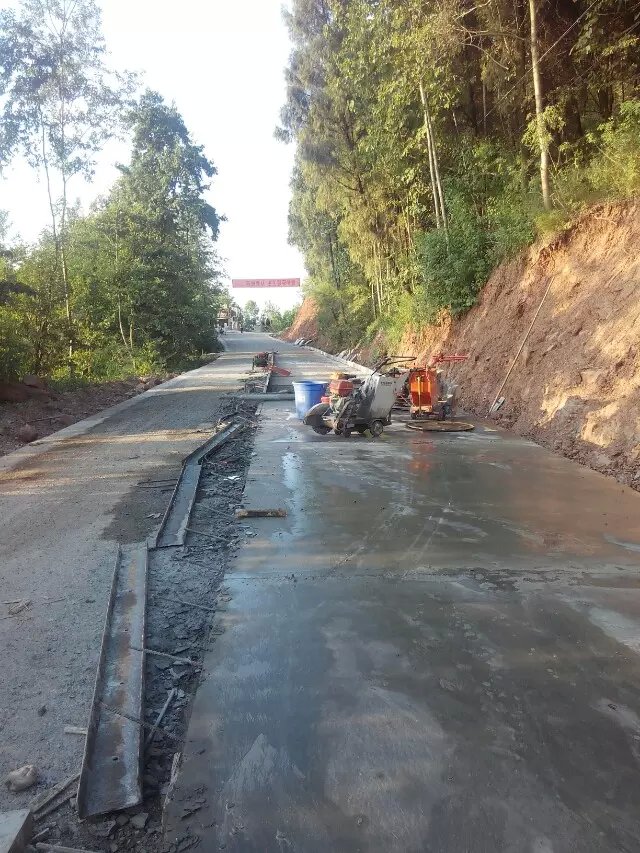

公路建设进度图片
psb (2).jpg
psb (3).jpg
https://nc.mala.cn/forum.php?mod=attachment&aid=NzY3ODIzNXwzOTIwOTBhOWMzZWYyODk0NzQyM2YyMzM1ZTJlNDVlNnwxNzQ2MzM3NjE2&request=yes&_f=.jpg

满意(0)
不满意(0)

发表于 2015-8-3 18:08 | 显示全部楼层
关注

发表于 2015-8-3 18:19 来自麻辣社区客户端 | 显示全部楼层
快了

发表于 2015-8-3 21:16 | 显示全部楼层
慢慢修   不急
手机网友  发表于 2015-8-3 21:34
都在盼路啊

发表于 2015-8-3 21:39 来自麻辣社区客户端 | 显示全部楼层
家里最近气温缺实高,工人缺实幸苦,希望镇府和交通局监督好工程质量!

发表于 2015-8-3 22:35 来自麻辣社区客户端 | 显示全部楼层
这么热的天,遭不住哦,人的安全才是头等大事

发表于 2015-8-3 23:01 | 显示全部楼层
为什么要延期,是因为投入的人力物力太少还是因为设计不合理,变更的地方太多,还是该到的款项没有到?
依我看,从“人、机、料、法、环”各个方面都不具备吧!
1、人力投入有多少,这个大小也是一个工程,但据沿线老百姓反映路上经常就几个人在那里慢慢的磨工时,这是因为反正没有排计划,也可以省下招人的钱,对吧;
2、工机具投入,总共投入有几辆工程车,几辆挖掘机,几辆推土机,整个线路上就1套作业机具干活,还时不时停工,这个能叫作业吗;
3、材料投入,这里面大家都明白油水多,偷工减料不敢保证有没有,但是经常施工缺这缺那的,不可能说沿线老百姓给你拿走了吧;
4、文件。这个工程的5牌1图在哪里?每个阶段的质量跟踪文件在哪里?做过路基承压试验没有?材料的验收合格报告,设计变更文件等等,这些文件在哪里?
5、环境。你要说去年秋冬天雨水多,这个不是很切合实际,雨水多是四川的特色,你在投标的时候有提出过这个问题吗?夏天太热确实是问题,为啥不可以安排早晚施工,天气热,水泥浇筑层有进行过恒温保养吗,保湿达标吗?还有春天几个月你们干嘛去了,是不是窝在哪个麻将馆里了?
另外,这个工期为什么说改就改,建设单位和施工单位就不担责任吗?这工期延误谁负责任?造成的损失怎么赔偿?赔偿的方式是怎么对外公布?这些都是需要关注的。。凭什么完不成还要他来包?他有资质吗?

建议后期加大投入,特别是人力物力还有资金的投入,沿线老百姓等着这条路等的很辛苦,政府部门你们知道吗,为老百姓办事不是这样办的,何况这还是民生问题。希望吧友顶起来,关注。

发表于 2015-8-3 23:43 | 显示全部楼层
panyoxl 发表于 2015-8-3 23:01
为什么要延期,是因为投入的人力物力太少还是因为设计不合理,变更的地方太多,还是该到的款项没有到?
依 ...

工业装备理论用得淋漓尽致:handshake

发表于 2015-8-4 11:53 | 显示全部楼层
哈哈,我只是做工程的一个小小技术员而已

 楼主| 发表于 2015-8-4 15:16 | 显示全部楼层

工程款都下了好多崽崽了!

 楼主| 发表于 2015-8-4 15:17 | 显示全部楼层
yanshen 发表于 2015-8-3 21:39
家里最近气温缺实高,工人缺实幸苦,希望镇府和交通局监督好工程质量!

前面一年的时间都不是时间?

 楼主| 发表于 2015-8-4 15:18 | 显示全部楼层
蓬安我的家园 发表于 2015-8-3 22:35
这么热的天,遭不住哦,人的安全才是头等大事

早不忙,夜行慌,半夜起来补裤裆!

 楼主| 发表于 2015-8-4 15:20 | 显示全部楼层
panyoxl 发表于 2015-8-3 23:01
为什么要延期,是因为投入的人力物力太少还是因为设计不合理,变更的地方太多,还是该到的款项没有到?
依 ...

我说了,关系户上马,有没得钱垫资,只有慢慢修呗!

 楼主| 发表于 2015-8-4 15:23 | 显示全部楼层
银汉安全 发表于 2015-8-3 21:30
银汉镇人民政府关于“南燕至银汉那条路要修到何年何月”的回复亲爱的网友“无双居士”你好:
    银汉至南 ...

时间都去哪儿了?一年的时间就干这几天,希望加强监督哦,现在都是责任终身制哦。莫整到最后还是豆腐渣就遭了哦。小老板跟拆迁户一样总想一下就变土豪,现实吗?

发表于 2015-8-4 18:44 来自麻辣社区客户端 | 显示全部楼层
从回复图片中所看,该路施工要求不能与村道相提并论?保质保量的修!
发表于 2015-8-4 18:59 | 显示全部楼层
希望加强监督管理,保质保量的完成工程

发表于 2015-8-5 23:13 | 显示全部楼层
只要不是豆腐渣就行

发表于 2015-8-7 16:50 | 显示全部楼层
