[即时新闻] 晚报记者探访红鱼洞水库建设现场

[复制链接]

发表于 2016-12-5 09:55 | 显示全部楼层 |阅读模式
      红鱼洞水库作为我市唯一一个国家“十三五”期间的172 工程,也是刚刚结束的市第四次党代会报告上明确要求未来五年内要建成的重点项目之一,目前进展如何了?近日,晚报记者对红鱼洞水库施工现场进行了探访。

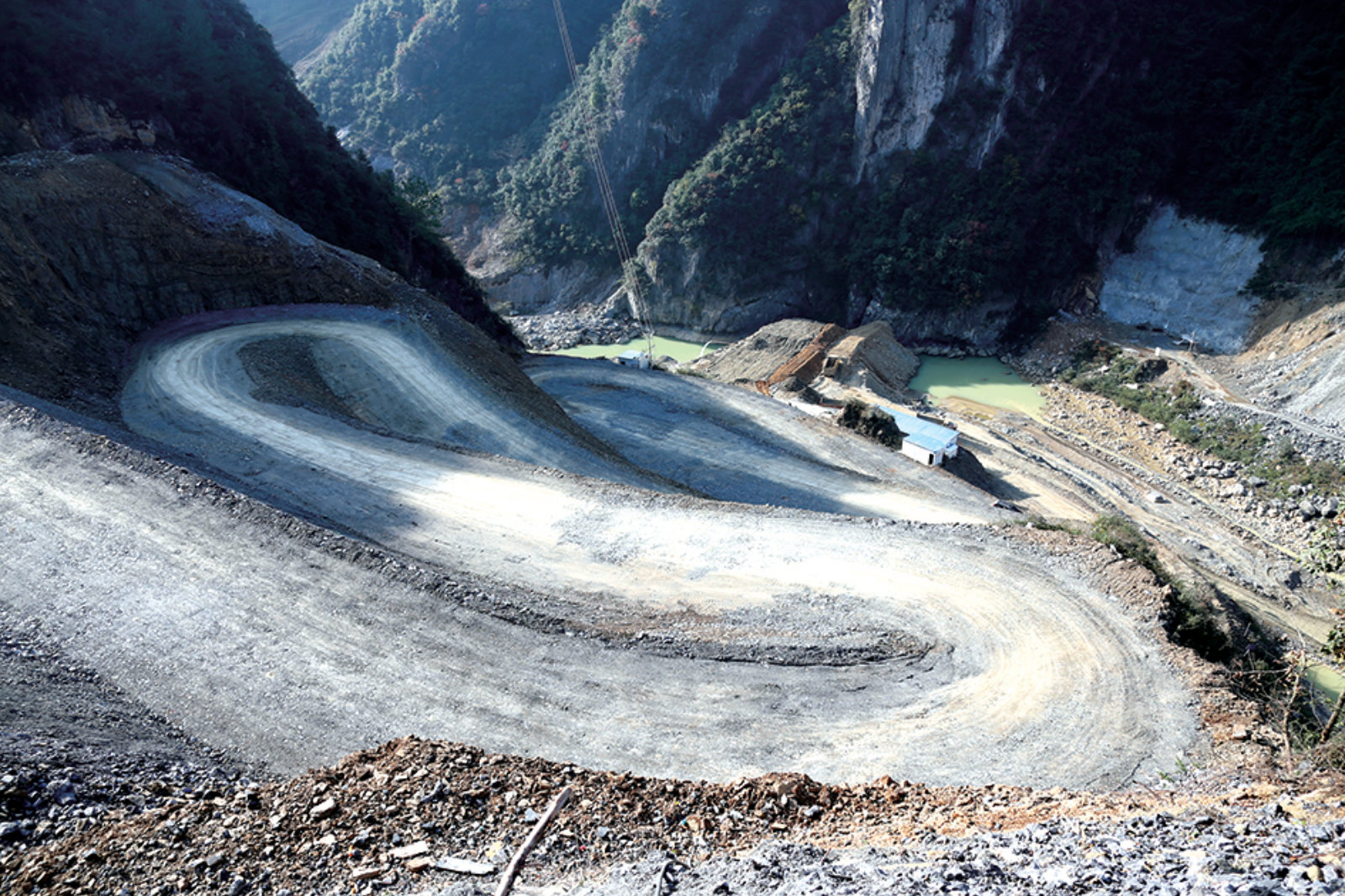

红鱼洞水库大坝施工现场

水库容量川东北最大
保障100 万人饮水
      红鱼洞水库是“十三五”期间国家172 个重点水利工程之一,简称172工程。水库位于南江县桥亭乡,总工期48个月,总投资30.9 亿元,总库容1.67亿立方米,为川东北地区最大。整个工程分为4部分:一是大坝主体工程;二是S101 线复建工程15.9 公里,已经提前一年半竣工,今年8 月已正式通车;三是移民安置工程,涉及搬迁安置当地2000 多户群众,今年分三期建成移民安置房270 套;四是41 公里的主干渠。

修建中的大坝取水口

      据了解,预计到2019 年,兼具灌溉、防洪、供水和旅游功能的红鱼洞水库将全面完工,届时,将呈现“高峡出平湖”的壮观景象。南江县和巴州区40 多万亩灌面将免受旱涝之苦,近100 万人安全饮水得到保障。建成后水域长度达13.7公里,整个水面会达到5000 多亩。在库内还建有163.25 公里的灌溉渠,灌溉面积会达到40.96 万亩,惠及30 个乡镇258个行政村。

工人用电焊给支护好的模板加固

      红鱼洞水库建设管理局规建科副科长王勇介绍,163.25 公里的灌溉渠,共分3 条支渠,以及一条41 公里的主干渠。支渠分别是长赤到正直、沙河到下两、沙河分支到团结仁和乡。目前启动了41 公里的主干渠建设,支渠还未启动建设。

工人打孔,然后向孔里灌混凝土,起到加固作用

      施工现场负责人李强介绍,水库建成后实际水深104.8 米,还建有800多米的生态放水洞,“生态放水洞就是在关水期有两根直径1.4 米的铁管进行放水,保证南江河巴河的水流量不受影响。”

为方便施工修建的临时公路

巴城防洪能力提高为50 年一遇
达州也将受益

      王勇介绍,兴建红鱼洞水库是南江县抗御洪涝灾害的需要,南江地处大巴山暴雨区,自1959年以来,出现不同程度洪灾30 余次。洪灾主要发生在6~10 月,又以7~9月最多,危害性最大。目前,县城和沿河场镇的防洪能力达不到5 年一遇。水库建成后,其防洪能力将达到20 年一遇以上,巴城防洪标准将从20 年一遇提高为50 年一遇,达州将从50 年一遇的标准提高为百年一遇。

清理河道

导流洞浇筑完工
“三区围堰”成功截流

      寒冬来临,大巴山深处的南江县红鱼洞水库大坝枢纽工程现场一片繁忙,卡车和挖掘机正在进行“三区围堰”的坝底清理和基座浇筑。与此同时,不远处截流河水的围堰大坝处,工人仍在不断为临时大坝填土夯实增高。

灌浆隧道有一百四十多米深,主要起到加固作用

      王勇说,这三个围堰是进行大坝浇筑的前期挡水工程,围堰临时坝底长200米、宽160 米、高45 米。围堰是指在水利工程建设中,为建造永久性水利设施,修建的临时性围护结构。其作用是防止水和土进入建筑物的修建位置,以便在围堰内排水、开挖基坑、修筑建筑物。
      据了解,围堰后,这些关起来的水会通过在山体内开凿的600 米导流洞直接绕过库区进入下流。目前,整个工地已投入130 多辆重型机车,400 多名施工人员奋战在各自岗位上。导流洞隧洞垫层混凝土已浇筑完工,初步具备通水过流条件,标志着三区围堰截流成功。

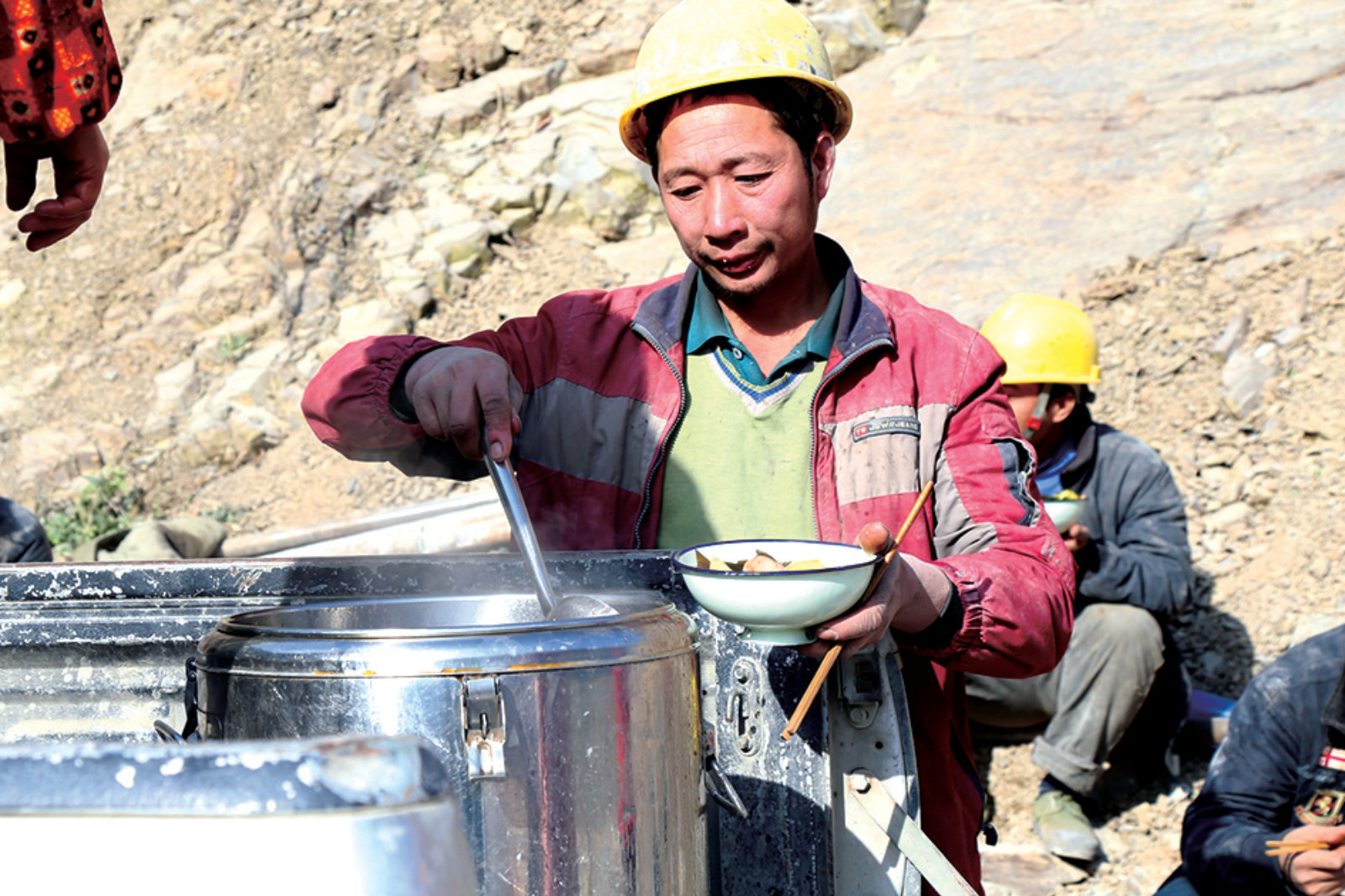

工人在工地上就餐

不留淤泥石沙
本月完成坝底清理

      主坝底部清理、基座浇筑、边坡支护都是“三区围堰”工程的重要组成部分。王勇说,“三区围堰”是水库枢纽最核心关键的节点工程,每一项工程都有时间进度表,如果不能按期完成,就会影响大坝的浇筑进度,让后续所有工程滞后。那么,目前“三区围堰”整个工程的进度如何呢?
     “大坝底部清理面积为32000 平方米,目前已经完成90%,余下土石方清理在12 月中旬可完成。”李强介绍,300 多米高的高边坡支护目前也已经完成。左右齿槽支护已经完成,正在进行混凝土浇筑。
      李强解释,对大坝底部进行清理,就像我们盛水的水缸,要保持平整干净,以免后期蓄水时积存顽固的淤泥石沙,确保以后泄洪排淤通畅。
      据了解,高边坡支护则要把库区山体外表风化的岩层全部挖掉,直到留下里面比较坚固的岩层,然后再用水泥喷浆固定。这个工程是为了防止山体滑坡。
      李强说,大坝最重要的还是心墙浇筑,所谓“心墙”就是大坝最中间核心部分,一般用沥青灌浆。在两边山体中间各开凿了垂直长约110 米的齿槽。齿槽断面呈梯形,这种结构可以像牙齿般咬合在两边垒石大坝中间的心墙上,防止心墙产生位移导致渗水。

修建中的溢洪台

大坝咋修建? 用砂石“堆积木”
      在许多人眼里,建筑物总是离不开水泥钢筋,认为这样造出来的东西才会坚固,但是红鱼洞水库则不是这样。“红鱼洞水库大坝为沥青心墙堆石坝,整个大坝全是用砂土石块垒起来的,我们把料场设在山顶,从山顶开采石料下来‘堆积木’似的一层一层夯实。”王勇说。
      据了解,大坝建成后成梯形,坝底宽420 米、高104 米,坝顶宽10 米、长290 米。在不断填筑围堰的同时,各个施工单位还同时进行大坝、齿槽、沥青混凝土的浇筑,确保明年汛期前“三区围堰”达到“597 高程”,即“三区围堰”临时大坝高度达到45 米,只有达到这样的高度,才能确保库区不受雨季河水猛涨带来的冲击影响。围堰临时大坝建成后不会拆除,将成为大坝主体的一部分。
红鱼洞水库施工有“五难”

    施工:危险与难度并存
      水库建设不仅仅是一种难度系数高的活儿,而且还是危险系数很高的。“齿槽的开挖以及高边坡支护、料场都是很危险的地方。”料场工人说。
      一位姓王的工友说:“ 预计会产生400 万方土石,通往山顶的运输道路有8 公里,两年之内要运输完毕,就要80 辆车白天黑夜不停地拉,一车最多十几方,最高强度一天可以达到两万方,最低一万多方。这样就要没日没夜地拉400多天。”
      由于山坡陡峭,要在山壁上建齿槽,必须要工人在腰上拴绳子放炮,然后用手工一点一点地凿出来。
      打炮眼师傅老李说,“这是没办法的事,因为机械去不了,在山崖开齿槽,基本与地面呈90 度。齿槽非常重要,相当于是大坝底部的一个基座,沥青心墙要挨着齿槽建。齿槽防渗,心墙防渗没有做好,直接影响到大坝的安全。”
